札幌の家の解体費用と業者の選び方|相場・内訳・失敗しない頼み方

札幌の家の解体費用と業者の選び方


「実家を解体したいけれど、いくらかかるのか見当もつかない」「見積書をもらったが、項目が多くて、この金額が妥当なのか分からない」——。家の解体は、多くの方にとって一生に一度あるかないかの、大きな決断です。

金額も大きく、相手はプロ。だからこそ、「言い値で頼んで、あとから追加を請求されたらどうしよう」という不安がつきまといます。

はじめに、多くの方が最初に知りたい「費用」の全体像から、正直にお伝えします。

  • 解体費用は建物の構造(木造・鉄骨・RC)と延べ床面積で大きく変わり、木造30坪の本体解体費でおおむね90万〜150万円が一つの目安です(付帯工事は別途)
  • 本体の解体費だけでなく、樹木・塀・アスベスト調査などの「付帯工事」が上乗せされ、総額が膨らみます
  • この分野で多いのが、「一式」表記のあいまいな見積りと、着工後の「地中から埋設物が出た」などの追加請求です

必要なところから読めます。

  • 費用の目安を知りたい方 → 「相場」の章へ
  • 見積書の見方を知りたい方 → 「内訳と見積書の読み方」の章へ
  • 札幌だから高い/安い理由が気になる方 → 「札幌だから変わる費用要因」の章へ
  • 業者選びで失敗したくない方 → 「失敗しない業者の選び方」の章へ

私たち「くらしの味方 開拓札幌」は、札幌で家の解体や実家じまいの相談窓口を運営しています。

この記事では、特定の業者に肩入れせず、中立の立場から、費用の相場と内訳、そして「ぼったくられない頼み方」を、できるだけかみくだいてお伝えします。読み終えるころには、手元の見積書が「読める」ようになっているはずです。

代表 成田
解体は、金額が大きいぶん、失敗したときのダメージも大きい買い物です。でも、仕組みが分かれば、こわがる必要はありません。この記事は「相場を知る → 見積書を読める → 悪い業者を見抜ける」の順に組み立てています。まずは、いちばん気になる「いくらかかるのか」から見ていきましょう。
目次

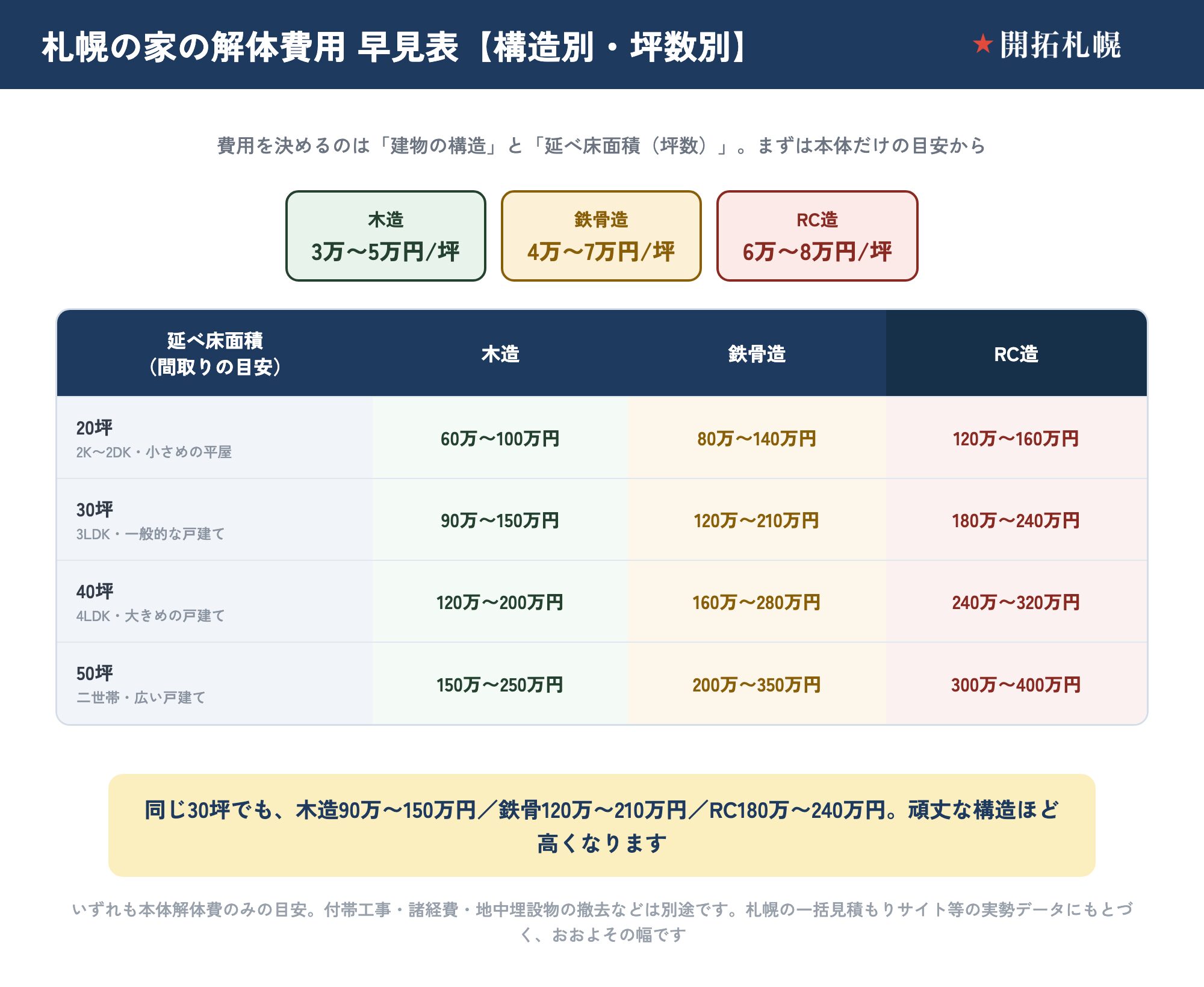

札幌の家の解体費用の相場【構造別・坪数別】

札幌の家の解体費用を構造別・坪数別に示した早見表。坪単価の目安は木造3万〜5万円/坪、鉄骨造4万〜7万円/坪、RC造6万〜8万円/坪。本体解体費のみの総額目安は、20坪で木造60万〜100万円・鉄骨80万〜140万円・RC120万〜160万円、30坪で木造90万〜150万円・鉄骨120万〜210万円・RC180万〜240万円、40坪で木造120万〜200万円・鉄骨160万〜280万円・RC240万〜320万円、50坪で木造150万〜250万円・鉄骨200万〜350万円・RC300万〜400万円。付帯工事・諸経費・地中埋設物の撤去は別途で、札幌の一括見積もりサイト等の実勢データにもとづくおおよその幅。頑丈な構造ほど高くなる。

最初に、費用の全体像です。解体費用を決めるいちばんの要素は、「建物の構造」と「延べ床面積(坪数)」の2つです。同じ広さでも、木造か鉄筋コンクリートかで、金額は大きく変わります。

なお、ここでお伝えするのは、札幌の複数の一括見積もりサイトなどに載る実勢データをもとにしたおおよその「幅」です。解体は現場ごとの条件差が大きく、ぴったりの金額は現地を見た「見積り」でしか分かりません。あくまで、目安としてご覧ください。

構造別の坪単価の目安

まず、建物の構造ごとの坪単価(延べ床面積1坪あたりの本体解体費)の目安です。がっしりした構造ほど、壊すのに手間と重機がかかり、高くなります。

建物の構造坪単価の目安特徴
木造3万〜5万円/坪もっとも多い戸建て。比較的安い
鉄骨造(軽量鉄骨を含む)4万〜7万円/坪プレハブ・アパートなど。木造より重機が必要
RC造(鉄筋コンクリート)6万〜8万円/坪マンション・頑丈な住宅。解体の手間が最大

※札幌の一括見積もりサイト等の実勢データにもとづく、おおよその幅です。付帯工事(樹木・塀・アスベストなど)は含みません。

この坪単価は、あくまで「本体(建物そのもの)を壊す費用」だけの目安です。実際の総額は、このあとお伝えする付帯工事や諸経費が乗ってきます。「坪単価×坪数」だけで総額を考えると、あとで見積りとの差に驚くことになります。

坪数別・構造別の総額の早見表(木造・鉄骨・RC)

先ほどの坪単価を、延べ床面積ごとの本体解体費に置きかえると、次のようになります。ご相談のいちばん多い木造だけでなく、鉄骨造・RC造も、同じ坪数で並べて比べられるようにしました。それぞれ、前の表の坪単価(木造3万〜5万円/鉄骨4万〜7万円/RC6万〜8万円)を坪数にかけた、おおよその幅です。

延べ床面積間取りの目安木造鉄骨造RC造
20坪2K〜2DK・小さめの平屋60万〜100万円80万〜140万円120万〜160万円
30坪3LDK・一般的な戸建て90万〜150万円120万〜210万円180万〜240万円
40坪4LDK・大きめの戸建て120万〜200万円160万〜280万円240万〜320万円
50坪二世帯・広い戸建て150万〜250万円200万〜350万円300万〜400万円

※いずれも本体解体費のみの目安。付帯工事・諸経費・地中埋設物の撤去などは別途です。札幌の一括見積もりサイト等で公開されている実勢データにもとづく、おおよその幅です。

同じ30坪でも、木造なら90万〜150万円、鉄骨造なら120万〜210万円、RC造なら180万〜240万円と、構造がひとつ頑丈になるだけで、本体解体費はぐんと上がります。がっしりした構造ほど、壊すのに手間と重機がかかり、出る廃材の処分費も増えるためです。「30坪の木造なら、本体だけでおおむね90万〜150万円。ここに付帯工事が乗って、総額が見えてくる」——まずは、この感覚を持っておいてください。

代表 成田
相場は、あくまで出発点です。ネットの「30坪◯◯万円」という数字だけで判断すると、付帯工事や札幌ならではの事情で、実際とずれてしまいます。まずは、あなたの家の条件で見積りを取るところからで大丈夫です。

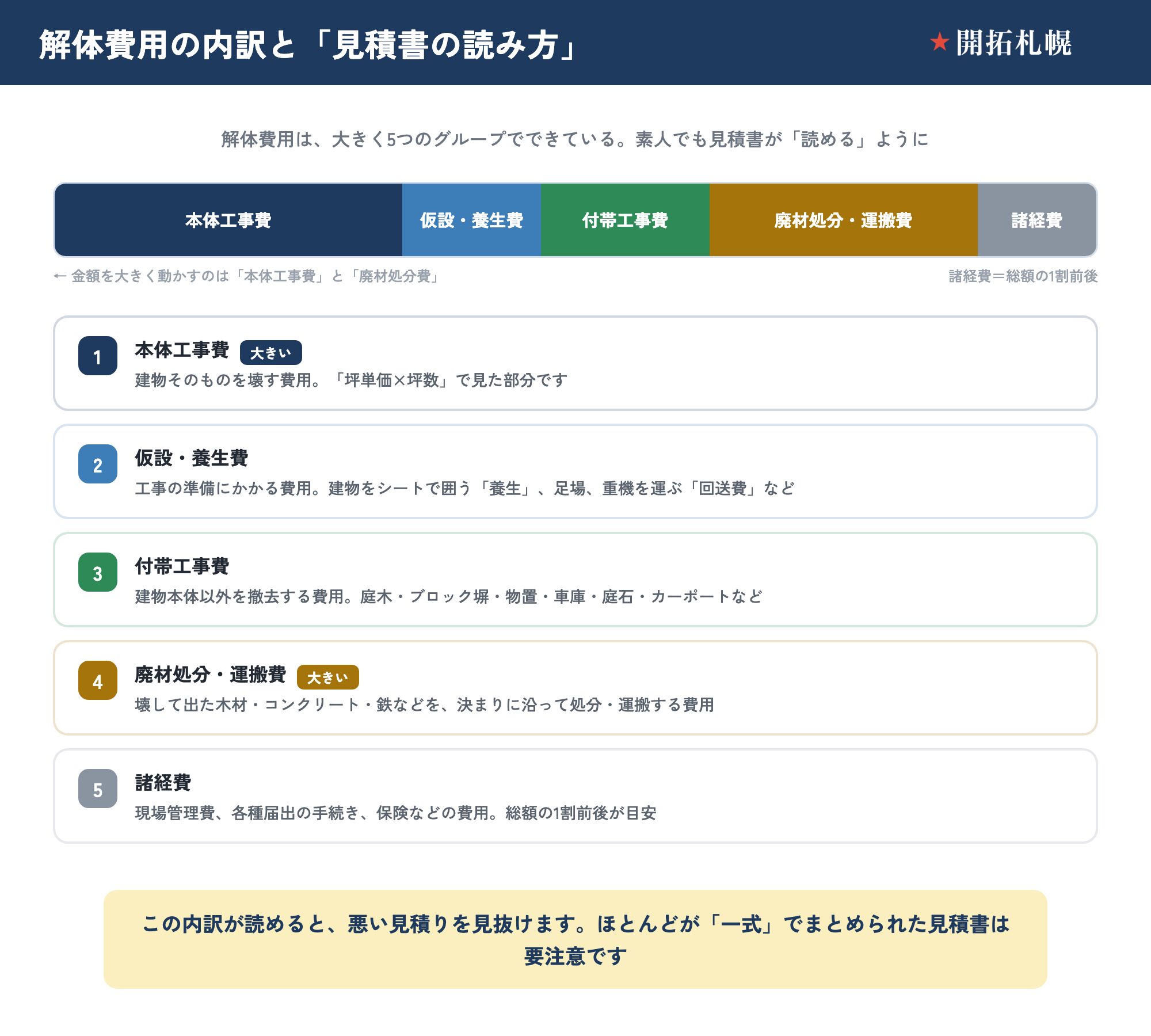

解体費用の内訳と「見積書の読み方」

解体費用の内訳を5つのグループで示した図。①本体工事費(建物そのものを壊す費用)②仮設・養生費(養生・足場・重機の回送費など)③付帯工事費(庭木・塀・物置・車庫・庭石・カーポートなどの撤去)④廃材処分・運搬費(木材・コンクリート・鉄などの処分・運搬)⑤諸経費(現場管理費・届出・保険など、総額の1割前後)。金額を大きく動かすのは本体工事費と廃材処分費。ほとんどが「一式」でまとめられた見積書は追加請求の温床になりやすく要注意で、本体・養生・付帯・処分・諸経費が項目ごとに金額まで書かれているかを見る。

ここが、この記事のいちばん大事なところです。解体の見積書は、聞き慣れない項目が並んでいて、「何にいくらかかっているのか分からない」と感じる方がほとんどです。逆に言えば、この内訳が読めるようになると、悪い見積りを見抜けるようになります。

解体費用は、大きく5つのグループに分けられます。順番に、素人向けの言葉に翻訳していきます。

解体費用を作る、5つのグループ

  1. 本体工事費:建物そのものを壊す費用。前の章の「坪単価×坪数」で見た部分です
  2. 仮設・養生費:工事の準備にかかる費用。近隣にホコリや破片が飛ばないよう建物をシートで囲う「養生」、足場、重機を運ぶ「回送費」などが入ります
  3. 付帯工事費:建物本体以外を撤去する費用。庭木、ブロック塀、物置、車庫、庭石、カーポートなどです(次章でくわしく)
  4. 廃材処分・運搬費:壊して出た木材・コンクリート・鉄などの廃棄物を、決まりに沿って処分・運搬する費用。解体費の中でも大きな割合を占めます
  5. 諸経費:現場管理費、各種届出の手続き、保険などの費用。総額の1割前後が目安です

このうち、金額を大きく動かすのが本体工事費と廃材処分費です。頑丈な家ほど、壊すのも、出る廃材を処分するのも高くつく、という関係です。

見積書で見かける、専門用語の翻訳

実際の見積書には、こんな項目が並びます。意味が分かれば、こわくありません。

  • 養生費:足場を組み、防音・防塵シートで建物を囲う費用。近隣への配慮に欠かせません
  • 重機回送費:ショベルカーなどの重機を、現場まで運び込み・運び出す費用。1台ごとにかかります
  • 整地費:解体後の地面をならし、更地として引き渡すための費用
  • 埋め戻し・土砂搬入費:基礎を撤去したあとの穴を、土で埋め戻す費用。土が足りなければ搬入します
  • 石綿(アスベスト)含有建材調査費:解体前に、アスベストが使われていないかを調べる調査の費用。後述しますが、法律で義務づけられています
  • マニフェスト・処分費:廃棄物を適正に処分した証明(マニフェスト伝票)を発行しながら処分する費用

「一式」表記に、要注意

見積書を受け取ったら、まず「一式」という言葉が多くないかを見てください。

「解体工事 一式 ◯◯円」とだけ書かれていると、何がどこまで含まれているのかが分かりません。あとから「これは別料金です」と言われても、反論しにくくなります。

信頼できる業者の見積書は、本体・養生・付帯・処分・諸経費が、項目ごとに金額まで書かれています。逆に、ほとんどが「一式」でまとめられた見積書は、追加請求の温床になりがちです。ここは、業者を見分ける最初の関門です。

なお、この柱では解体費の相場と内訳を数値オーナーとして扱っています。解体前に家の中の家財や不用品を片付ける費用は、札幌の不用品回収の費用と業者選びで、遺品整理をともなう場合は札幌の遺品整理の費用相場で、それぞれくわしくまとめています。

代表 成田
見積書は、業者の姿勢がいちばん出るところです。項目ごとにていねいに書く業者は、仕事もていねいなことが多い。逆に「一式」で押し切ろうとする業者は、あとで理由をつけて上乗せしがちです。

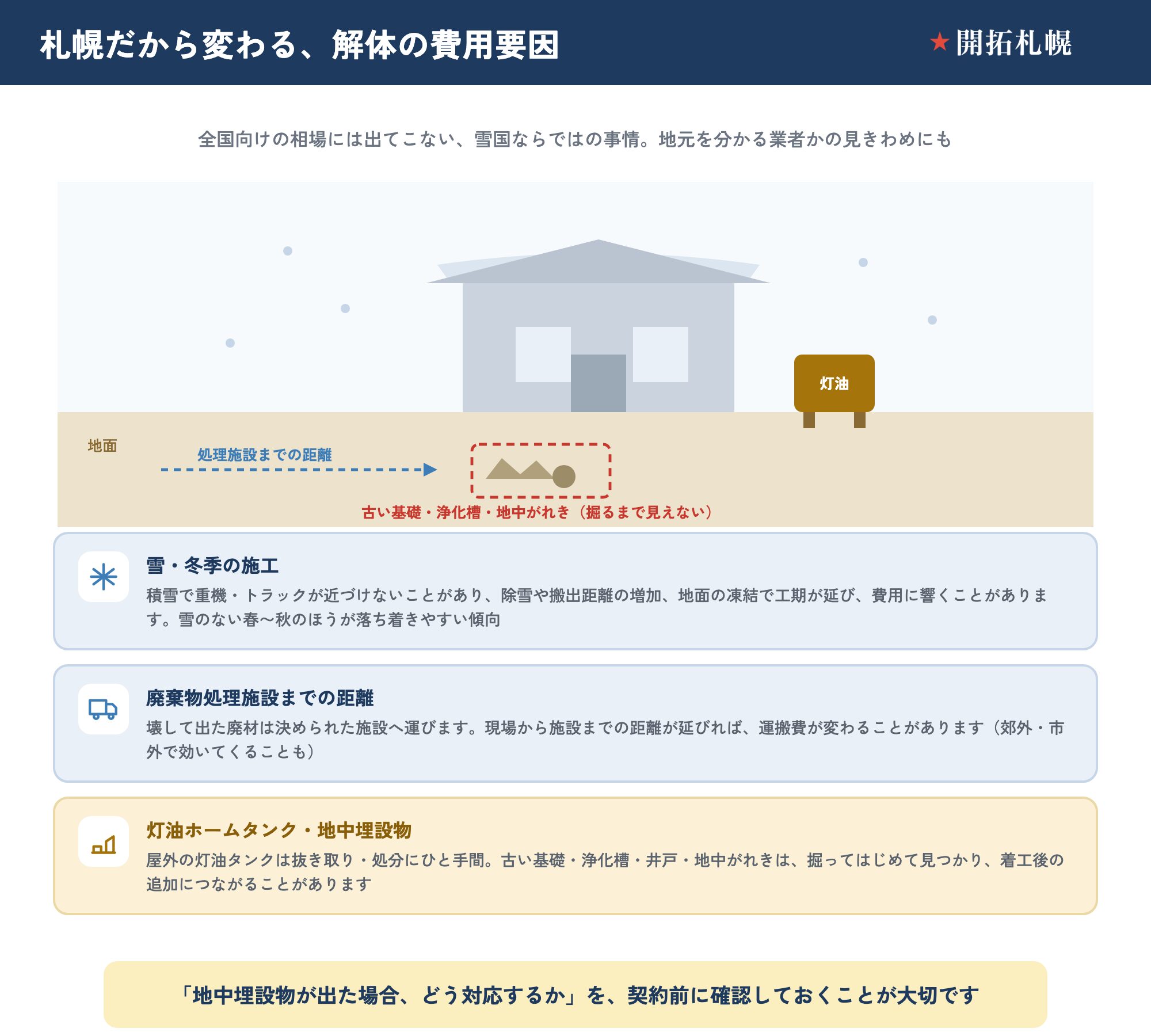

札幌だから変わる費用要因【雪・冬季・搬出・地中埋設物】

札幌だから変わる解体の費用要因を、家のイラストとともに示した図。雪・冬季の施工では、積雪で重機やトラックが近づけず、除雪や搬出距離の増加、地面の凍結で工期が延び費用に響くことがあり、雪のない春〜秋のほうが落ち着きやすい。廃棄物処理施設までの距離が延びると運搬費が変わることがある。灯油ホームタンクは抜き取り・処分にひと手間かかり、古い基礎・浄化槽・井戸・地中がれきなどの地中埋設物は掘ってはじめて見つかり着工後の追加につながることがある。契約前に地中埋設物が出た場合の対応を確認しておくことが大切。

全国どこでも共通する内訳のほかに、札幌だからこそ費用に響く事情があります。ここは、全国向けのポータルサイトがあまり書いていない部分です。ここを分かっている業者かどうかも、選ぶときの目安になります。

雪・冬季の施工

札幌の解体で、まず考えたいのが雪と冬です。

  • 積雪で重機・トラックが近づけない:冬は道路や敷地に雪が積もり、重機やダンプを家の前につけられないことがあります。除雪や搬出距離の増加で、作業時間が延び、費用に響くことがあります
  • 凍結した地面:真冬は地面が凍り、基礎の掘り起こしや整地がしにくくなります。工期が延びやすい時期です
  • 工期が読みにくい:大雪の日は作業を止めざるを得ず、予定どおり進まないこともあります

このため、雪のない春〜秋のほうが、工事はスムーズで、費用も落ち着きやすい傾向があります。急ぎでなければ、冬を避けるのも一つの手です。

廃棄物処理施設までの距離

壊して出た廃材は、決められた処理施設へ運びます。現場から施設までの距離が延びれば、その分、運搬費が変わることがあります。郊外や市外の物件では、ここが効いてくることがあります。

灯油ホームタンク・地中埋設物

札幌の住宅で見落としがちなのが、次のようなものです。

  • 灯油のホームタンク:北海道の戸建てに多い、屋外の灯油タンク。中に灯油が残っていると、抜き取り・適正処分にひと手間かかります
  • 古い基礎・浄化槽・井戸:地面の下に、前の建物の古い基礎や、使われなくなった浄化槽・井戸が埋まっていることがあります
  • 地中のがれき:過去の工事で埋められたコンクリート片などが、掘ってはじめて見つかることがあります

こうした「地中埋設物」は、掘ってみないと分からないのがやっかいなところです。見積り時点では見えないため、着工後に「地中から出てきたので追加費用が…」となりがちです。これは悪質な追加請求とは限らず、正当なケースもあります。だからこそ、契約前に「地中埋設物が出た場合、どう対応するか」を確認しておくことが大切です(次章でくわしく)。

代表 成田
「札幌の相場」で調べても、全国向けの数字しか出てこないことがあります。でも実際は、雪・灯油タンク・地中埋設物といった、札幌ならではの事情で金額は動きます。地元の現場を分かっている業者かどうかは、こうした点への説明のていねいさに表れます。

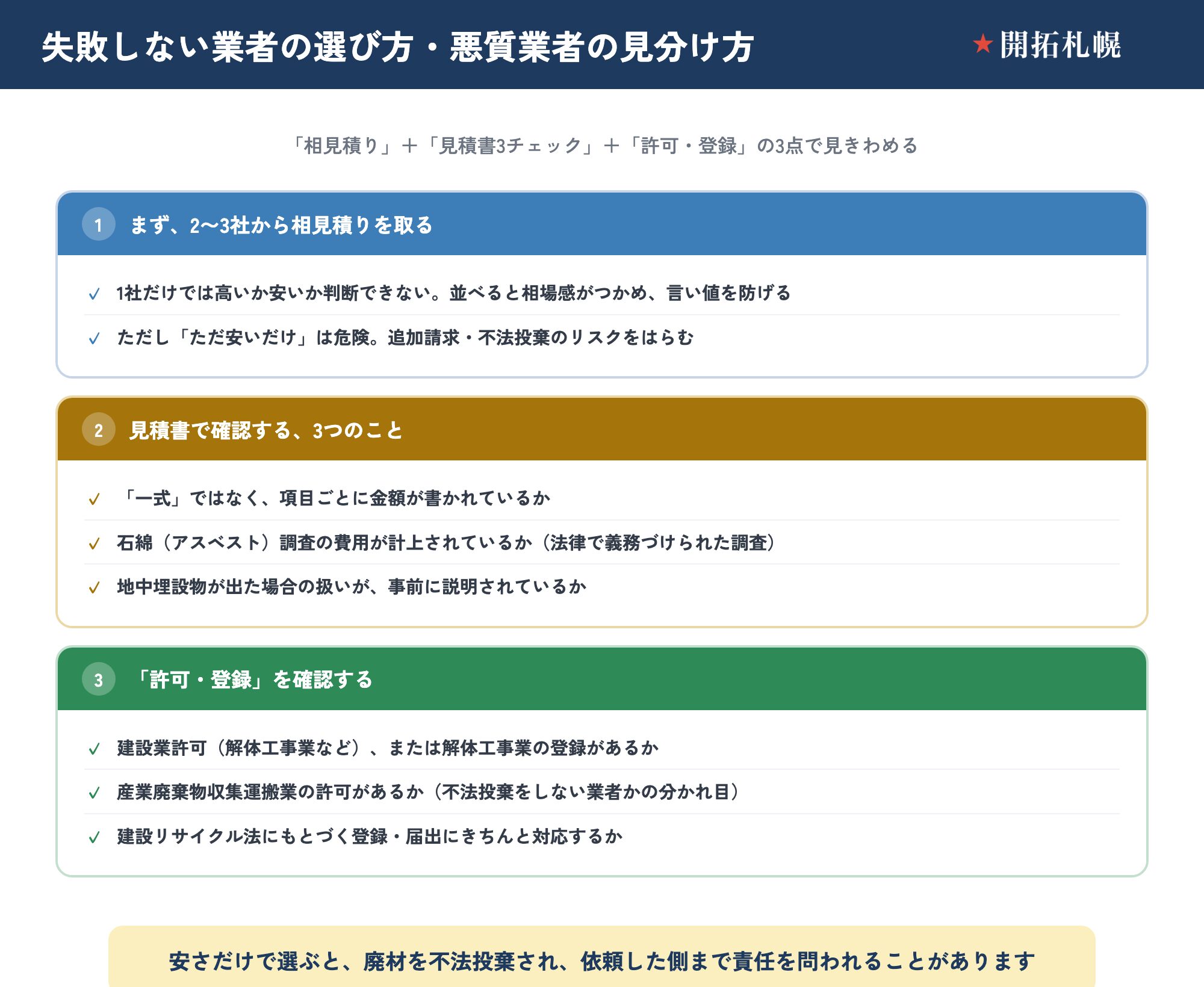

失敗しない業者の選び方と、悪質業者の見分け方

失敗しない業者の選び方と悪質業者の見分け方を3ステップで示した図。ステップ1は2〜3社から相見積りを取る(1社では高いか安いか判断できず、並べれば言い値を防げる。ただ安いだけは追加請求・不法投棄のリスク)。ステップ2は見積書で3つを確認する(一式ではなく項目ごとに金額があるか/石綿アスベスト調査費が計上されているか/地中埋設物が出た場合の扱いが事前説明されているか)。ステップ3は許可・登録を確認する(建設業許可または解体工事業の登録/産業廃棄物収集運搬業の許可/建設リサイクル法の登録・届出対応)。安さだけで選ぶと廃材を不法投棄され依頼者まで責任を問われることがある。

費用と同じくらい大切なのが、「どこに頼むか」です。解体は、残念ながらトラブルも少なくない分野です。ここでは、中立の立場から、判断の軸をお伝えします。

まず、2〜3社から相見積りを取る

最初にやってほしいのが、2〜3社からの相見積りです。1社だけでは、その金額が高いのか安いのか、判断できません。複数の見積りを並べると、相場感がつかめ、言い値を防げます。

ただし、ただ安いだけの業者を選ぶのは危険です。極端に安い見積りは、あとで追加請求が来る、廃材を不法投棄する、といったリスクをはらみます。金額だけでなく、次の点もあわせて見てください。

見積書で確認する、3つのこと

  1. 「一式」ではなく、項目ごとに書かれているか:前の章のとおり、内訳が見えない見積りは要注意です
  2. 石綿(アスベスト)調査の費用が計上されているか:後述のとおり法律で義務づけられた調査です。これが見積りに入っていない業者は、法令を軽視している可能性があります
  3. 地中埋設物が出た場合の扱いが説明されているか:「出たら別途」で終わらせず、どんなときに・どのくらいかかりうるかを、事前に説明してくれるか

「許可・登録」を確認する

解体を任せてよい業者かどうかは、資格の裏づけで見分けられます。次のいずれかを持っているかを確認してください。

  • 建設業許可(解体工事業など)、または解体工事業の登録:解体工事を請け負うには、建設業許可(土木・建築・解体のいずれか)か、解体工事業者としての登録が必要です
  • 産業廃棄物収集運搬業の許可:壊して出た廃材を運ぶには、この許可(または許可業者との連携)が必要です。ここが、不法投棄をしない業者かどうかの分かれ目です
  • 建設リサイクル法にもとづく登録・届出への対応:後述する届出をきちんと行う業者か

とくに産業廃棄物の扱いは、必ず確認してください。「安さ」だけで選ぶと、廃材を山や空き地に不法投棄され、依頼した側まで責任を問われるケースがあります。

よくあるトラブルと、その防ぎ方

解体でよく聞くトラブルと、防ぎ方を整理します。

  • 着工後の高額な追加請求:「一式」を避け、項目ごとの見積りと「追加が出る条件」を先に確認しておく
  • 不法投棄:産業廃棄物の許可と、マニフェスト伝票の発行を確認する
  • 近隣とのトラブル:養生・工事の挨拶回りをきちんとする業者を選ぶ
  • 工事後に更地がでこぼこ:整地の仕上がりについて、契約前にすり合わせておく
代表 成田
解体の業者選びは、「安さ」と「安心」のバランスがむずかしいところです。安すぎる見積りには、たいてい理由があります。

付帯工事の費用相場【樹木・ブロック塀・残置物・アスベスト・整地】

解体費の総額が「思ったより高い」となる原因の多くが、この付帯工事です。建物本体以外の撤去にかかる費用で、現場の状況によって大きく変わります。おおよその幅を、目安として並べます。

付帯工事の費用の目安

付帯工事の内容費用の目安
庭木(樹木)の伐採・撤去1本 数千円〜(大木・本数が多いと高額)
ブロック塀の撤去1㎡あたり数千円〜1万円前後
庭石・池・門柱の撤去数万円〜(大きさ・量による)
残置物(家財・不用品)の処分量による(軽トラ1台数万円〜)
整地・砂利敷きなどの仕上げ坪数・仕上げ方法による

なお、建物は残してブロック塀だけを撤去したい場合は、市の補助制度(最大10万円)が使える別の進め方になります。札幌のブロック塀 撤去・修理ガイドで、危険度チェックと費用をまとめています。

※現場の条件で大きく変わる、おおよその幅です。正確な金額は現地見積りで確認してください。

残置物(家の中に残った家具・家電・不用品)は、解体業者に頼むより、先に自分で処分したほうが安くなることが多いです。ここは、費用を抑える大きなポイントなので、後の「安く抑えるコツ」の章でもう一度触れます。

アスベスト(石綿)は、費用が大きく変わる要注意項目

付帯的な費用の中で、とくに注意したいのがアスベスト(石綿)です。

一定の年代までに建てられた家では、屋根材・外壁・断熱材などにアスベストが使われていることがあります。厚生労働省の石綿総合情報ポータルサイトによると、令和5年(2023年)10月1日以降に着工する解体工事では、事前調査を有資格者(厚生労働大臣が定める講習を修了した調査者など)が行うことが義務づけられています。

そのため、解体の見積りには、原則としてアスベストの事前調査費が含まれます。そして、もし調査でアスベストが「含まれている」と分かった場合は、飛散を防ぐための特別な除去工事が必要になり、費用が数十万円単位で上がることもあります。

古い家の解体を考えるときは、この「アスベストで高額化する可能性」を、あらかじめ頭に入れておいてください。見積書に調査費が入っていない業者は、避けたほうが安全です。

物置・車庫・カーポートだけの撤去は

「家は残すが、古い物置やカーポートだけ撤去したい」という場合は、家屋の解体とは費用の考え方が変わります。附属物だけの撤去については、カーポート・物置の撤去費用と処分方法でくわしくまとめています。

代表 成田
「本体はこの金額です」と言われて安心していたら、庭木や塀、アスベストで総額がぐんと上がった——というご相談は少なくありません。付帯工事は、見積りの段階でどこまで含まれているかを、はっきりさせておくことが大切です。

解体の流れと必要な手続き

「解体って、何から始まって、どんな手続きがいるの?」——初めてだと、全体像が見えず不安ですよね。ここで、ご相談から更地の引き渡しまでの流れと、必要な手続きを整理します。

解体工事の、6つのステップ

  1. 現地調査・見積り:業者が現地を見て、構造・面積・付帯工事・アスベストの有無などを確認し、見積書を作ります
  2. 契約:見積りに納得したら契約します。工期・金額・追加が出る条件などを、書面で確認します
  3. 各種届出:建設リサイクル法の届出など、必要な手続きを行います(次項でくわしく)。近隣への挨拶回りもこの段階です
  4. 着工・解体:養生をしてから、重機と手作業で解体を進めます
  5. 廃材処分・整地:出た廃材を分別して処分し、地面をならして更地にします
  6. 建物滅失登記:解体後、法務局で「建物がなくなった」ことを登記します(次項でくわしく)

建設リサイクル法の届出(床面積80㎡以上)

一定以上の規模の解体には、法律にもとづく届出が必要です。環境省の建設リサイクル法の説明によると、床面積の合計が80㎡以上の建築物を解体する工事では、木材・コンクリート・アスファルトなどを分別して解体・再資源化することが義務づけられています。

このとき、工事の着手7日前までに、発注者(施主)が都道府県知事へ届け出ることになっています。実際には、業者が手続きを代行してくれるのが一般的ですが、「発注者の義務」である点は知っておくとよいでしょう。届出をきちんと行う業者かどうかも、選ぶときの目安になります。

建物滅失登記(解体後1か月以内・怠ると過料)

見落としがちですが、大切なのが建物滅失登記です。建物を解体したら、法務局に「この建物はなくなりました」と登記する必要があります。

不動産登記法では、建物が滅失した日から1か月以内に、この滅失登記を申請しなければならないと定められています。怠ると、10万円以下の過料の対象になることがあります。「解体して終わり」ではなく、登記まで済ませて、はじめて完了です。

登記は自分でも申請できますが、手続きが不安なら、土地家屋調査士に依頼することもできます。解体業者から「取り壊し証明書(滅失証明書)」を受け取っておくと、手続きがスムーズです。

冬の工期について

札幌では、前の章でも触れたとおり、冬は工期が読みにくくなります。大雪や凍結で作業が止まることがあるため、更地の引き渡し時期に余裕を見ておくと安心です。急ぎの事情がなければ、雪のない時期の着工がおすすめです。

代表 成田
手続きと聞くと身構えてしまいますが、届出は業者が代行してくれることがほとんどです。ただ、建物滅失登記だけは忘れやすいので、注意してください。「解体は終わったのに登記を忘れていて、あとで過料に…」とならないよう、業者から証明書をもらっておきましょう。

費用を安く抑えるコツと補助金

解体費は、工夫しだいで下げられます。無理のない範囲で、できることから見ていきましょう。

① 2〜3社から相見積りを取る

くり返しになりますが、これがいちばん効きます。相見積りで相場感がつかめ、言い値を防げます。ただし、安さだけで選ばず、許可や見積りの明朗さもあわせて見てください。

② 残置物(家財・不用品)を、先に自分で処分する

家の中に残った家具・家電・不用品を、解体業者にまとめて処分してもらうと、割高になりがちです。自治体の収集や不用品回収を使って、先に自分で減らしておくと、その分、解体費が下がります。

片付けの進め方や費用は、札幌の不用品回収の費用と業者選びを参考にしてください。ただし、量が多いと分別・運搬だけでも大仕事です。無理は禁物です。

③ 閑散期を狙う

解体業者にも、忙しい時期と落ち着く時期があります。引越しシーズンや年度末を避けると、日程が取りやすく、費用も落ち着きやすいことがあります。札幌では、雪のない時期のほうが工事もスムーズです。

④ 補助金が使えないか、確認する

札幌市には、危険な状態になった空き家の解体費用を補助する制度があります。条件に当てはまれば、解体費の一部(通常型で最大50万円)が戻ってくる可能性があります。

ただし、この補助を受けるには、解体を任せる業者が「建設業法の許可」または「建設リサイクル法にもとづく道知事の登録」を受けた事業者である必要があります。無許可の安い業者に頼むと、そもそも補助が下りません。「安い業者に頼んだせいで、もらえたはずの補助金を逃す」ことがないよう、注意してください。

補助金の対象条件・金額の計算・申請の手順は、札幌の空き家 解体 補助金の対象と申請でくわしくまとめています。

代表 成田
費用を下げる工夫の中でも、補助金と「残置物の事前処分」は効果が大きいです。とくに補助金は、無許可の業者だと対象外になってしまうので、業者選びとセットで考えてください。

札幌に拠点を持つ解体業者【中立比較表】

費用相場と選び方を踏まえて、札幌市内・近郊に拠点を置く自社系の地元解体業者を、公式サイトの公開情報のまま一覧にします。おすすめ順・ランキングではありません(2026年9月時点・各社公式サイト調べ)。一括見積もりサイト・道外本社の業者は載せていません。解体ならではの確認軸——建設業許可(解体工事業)・産廃/マニフェスト・アスベスト対応・損害賠償保険——を列にしました。

名前(区)建設業許可・解体登録産廃・アスベスト対応保険・自社施工電話
札幌家屋解体プロ(凌霄)(白石区)特-6 石第21655号産廃○/マニフェスト明示・石綿調査者在籍自社施工0120-5650-64
雄志総業(白石区)般-30 石第23112号産廃・特管産廃○/アスベスト調査〜除去自社一貫施工011-879-5001
西武総業(白石区)般-5 石第16086号産廃各許可・自社中間処理場損害保険加入・自社施工011-875-3881
双葉工建(東区)般-6/特-6 石第23612号産廃・特管産廃○自社一貫011-374-8228
モエレ産業(北区)般-21 石第20301号産廃○/石綿取扱従事者4名坪単価公開(木造25,000円/坪)011-769-3500
ヨシカタ(西区)特-4 石第02799号産廃○記載なし011-665-2141
札幌解体建設(白石区)般-02 石第008573号産廃○記載なし011-865-6060
大光(東区)般-3 石第21139号産廃○/アスベスト除去を明記記載なし011-790-7077
ミユキコーポレーション(西区)般-5 第721216号産廃○全機材 自社所有011-671-2915
勇成興業(白石区)石第22027号産廃○/アスベスト除去を明記記載なし011-867-9020
本間解体工業(西区)国交大臣許可 特-6 第29156号産廃・特管産廃○/石綿作業主任者33名記載なし011-669-8777
Build&Crash(豊平区)解体工事業(番号は非掲示)産廃○/アスベスト実績記載なし011-876-0425

表の見方を、4点補足します。

  • 建設業許可(解体工事業)または解体工事業登録の「番号」を出しているか=500万円以上の解体には許可が必要。今回は12社中11社が番号を公開していました(番号がない=無許可とは限りませんが、確認しやすさの目安です)
  • 産業廃棄物の許可とマニフェスト=解体は大量の廃材が出るため、不法投棄を避けるには「産廃の許可番号」と、できれば「マニフェスト(適正処理の伝票)を出す」旨の明示が安心。産廃許可は全社が公開、マニフェストまで前面に出す業者は少数でした
  • アスベスト(石綿)対応=2023年10月から有資格者による事前調査が義務化されています。除去・調査や石綿の有資格者を明示している業者(今回7社)は、その分確認しやすいです
  • 損害賠償保険を明示している業者は、今回1社のみでした。解体は近隣の建物・車、地中の埋設物を傷つけるリスクがあるため、依頼前に「工事中の事故に備えた保険に入っているか」を必ず確認を。料金の坪単価を公開しているのも1社(他は見積り型)で、相場はこの記事の費用相場の章をご覧ください
代表 成田
解体は金額が大きいうえ、近隣トラブル・不法投棄・アスベストのリスクがある工事です。この表で見てほしいのは「解体の許可番号」「産廃・マニフェスト」「アスベスト対応」、そして「損害賠償保険」。特に保険は、近隣や埋設物を傷つけたときの備え。見積りの安さより、ここを確認してください。

札幌の家の解体費用について、よくあるご質問

Q. 木造30坪の家を解体すると、総額でいくらくらいですか?

本体の解体費だけなら、おおむね90万〜150万円が目安です。ここに、庭木・塀・残置物などの付帯工事、アスベスト調査、諸経費が加わって総額が決まります。付帯工事の内容によって幅が出るため、正確な金額は現地見積りで確認してください。

Q. 見積りより高くなることはありますか?

あります。多いのは、着工後に地中から古い基礎や埋設物が出てきたケースです。これは掘ってみないと分からないため、正当な追加のこともあります。契約前に「地中埋設物が出た場合の扱い」を確認しておくと、トラブルを防げます。逆に、根拠のあいまいな追加請求には、応じる必要はありません。

Q. 冬に解体を頼んでも大丈夫ですか?

できますが、札幌の冬は積雪や凍結で作業が止まりやすく、工期が読みにくくなります。急ぎの事情がなければ、雪のない春〜秋のほうが、工事はスムーズで費用も落ち着きやすい傾向があります。

Q. 解体後に、税金が上がると聞きました。本当ですか?

本当のことがあります。家が建っている土地は固定資産税が軽くされていますが、更地にするとその軽減が外れ、翌年から土地の税額が上がることがあります。仕組みのくわしい解説は、解体して更地にすると固定資産税は上がる?にゆずります。

Q. 相続した実家を解体したいのですが、何から始めればいいですか?

まず、名義や相続人の確認、きょうだいの同意など、所有関係の整理が必要になることがあります。感情の整理も含めた進め方は、札幌の遺品整理の費用相場もあわせて、実家じまい全体の流れの中で考えると進めやすくなります。罪悪感との向き合い方や「解体しない選択」まで含めた進め方は、実家の解体を考えたらで整理しています。

Q. 古い家なので、アスベスト(石綿)が心配です。

一定の年代までに建てられた家では、解体前にアスベストの有無を調べる調査が必要です。令和5年10月からは、有資格者による事前調査が義務づけられています。含まれていた場合、除去に別途費用がかかり、総額が上がることがあります。見積りに調査費が入っている業者を選んでください。

Q. 1社だけの見積りで決めても大丈夫ですか?

できれば2〜3社から取ることをおすすめします。1社だけでは、その金額が妥当か判断しにくいためです。ただし、安さだけで選ばず、許可・産廃の扱い・見積りの明朗さもあわせて確認してください。

まとめ|札幌の家の解体は、相場を知り、見積書を読める状態で頼む

最後に、大切なことをもう一度おさらいします。

  • 解体費用は構造と延べ床面積で決まる。木造30坪の本体解体費は、おおむね90万〜150万円が目安(付帯工事は別)
  • 見積書は「一式」ではなく項目ごとに。本体・養生・付帯・処分・諸経費の内訳と、アスベスト調査費の有無を確認する
  • 札幌は雪・冬季・搬出距離・灯油タンク・地中埋設物で費用が変わることがある
  • 業者は相見積り+許可・産廃の扱い・見積りの明朗さで選ぶ。安さだけで選ばない
  • 解体後は建物滅失登記(1か月以内)を忘れずに。補助金は許可業者でないと下りない

解体は、一生に一度あるかないかの大きな決断です。だからこそ、相場を知り、見積書が読める状態で頼めば、後悔は小さくなります。ここまで読んでくださったあなたは、もう「言い値で頼む」段階は卒業しています。
